INSTAGRAM FACEBOOK X タネケンチャンネル

現場WEB


工事の概要や進捗をご紹介

北ノ入川第2号砂防堰堤付替道路外工事

i-construction
→

ようこそ!「北ノ入川第2号砂防堰堤付替道路外工事」のホームページへ!

このホームページは工事の概要や進捗を近隣の皆さまを含め多くの方にご理解いただくため用意しました。

当工事は信濃川下流水系直轄砂防事業です。
信濃川下流水系は、近年の豪雨等により渓流等が荒廃し不安定な土砂・流木が残存するなど、災害の危険性が高まっています。
このため、「防災・減災・国土強靭化のための3か年緊急対策」の「全国の中小河川における土砂・洪水氾濫等の危険性に関する緊急対策」および「中小河川緊急治水対策プロジェクト(土砂・流木対策)」の一環として、砂防設備の整備を推進し、土砂流出等の抑制を図ります。
砂防堰堤等の整備により、土砂・洪水氾濫等から保全対象の安全が確保され、土砂災害に対する安全性を向上させます。

現場からのお知らせ

コンクリート舗装工を行っています!

2026/10/30

コンクリート舗装工を行っています!

プレキャスト擁壁工が完成しました!

2026/10/13

プレキャスト擁壁工が完成しました!

感謝状をいただきました!

2026/10/09

感謝状をいただきました!

盛土の3D出来形計測を行いました。

2026/10/06

盛土の3D出来形計測を行いました。

残土処理工完了!

2026/09/14

残土処理工完了!

残土処理工を進めています

2026/09/03

残土処理工を進めています

ICT建機による法面整形が始まりました。

2026/08/24

ICT建機による法面整形が始まりました。

ICT盛土工が始まりました。

2026/07/30

ICT盛土工が始まりました。

ICT施工が始まりました。

2026/07/13

ICT施工が始まりました。

工事内容説明

→

工事概要

工事名北ノ入川第2号砂防堰堤付替道路外工事
対象水系信濃川水系魚野川右支高棚川右小支北ノ入川
施工箇所新潟県南魚沼市長崎地先
工期2026/5/7 ~ 2026/11/26
発注者湯沢砂防事務所
☎025-784-2264
施工業者株式会社 種村建設
☎025-779-2311
現場代理人清水一穂
監理技術者菅家雅一
工事内容付帯道路工
砂防土工
仮設工

施工箇所

↑ width=”100%” height=”800″に

概要資料

PDF

Loading Viewer...

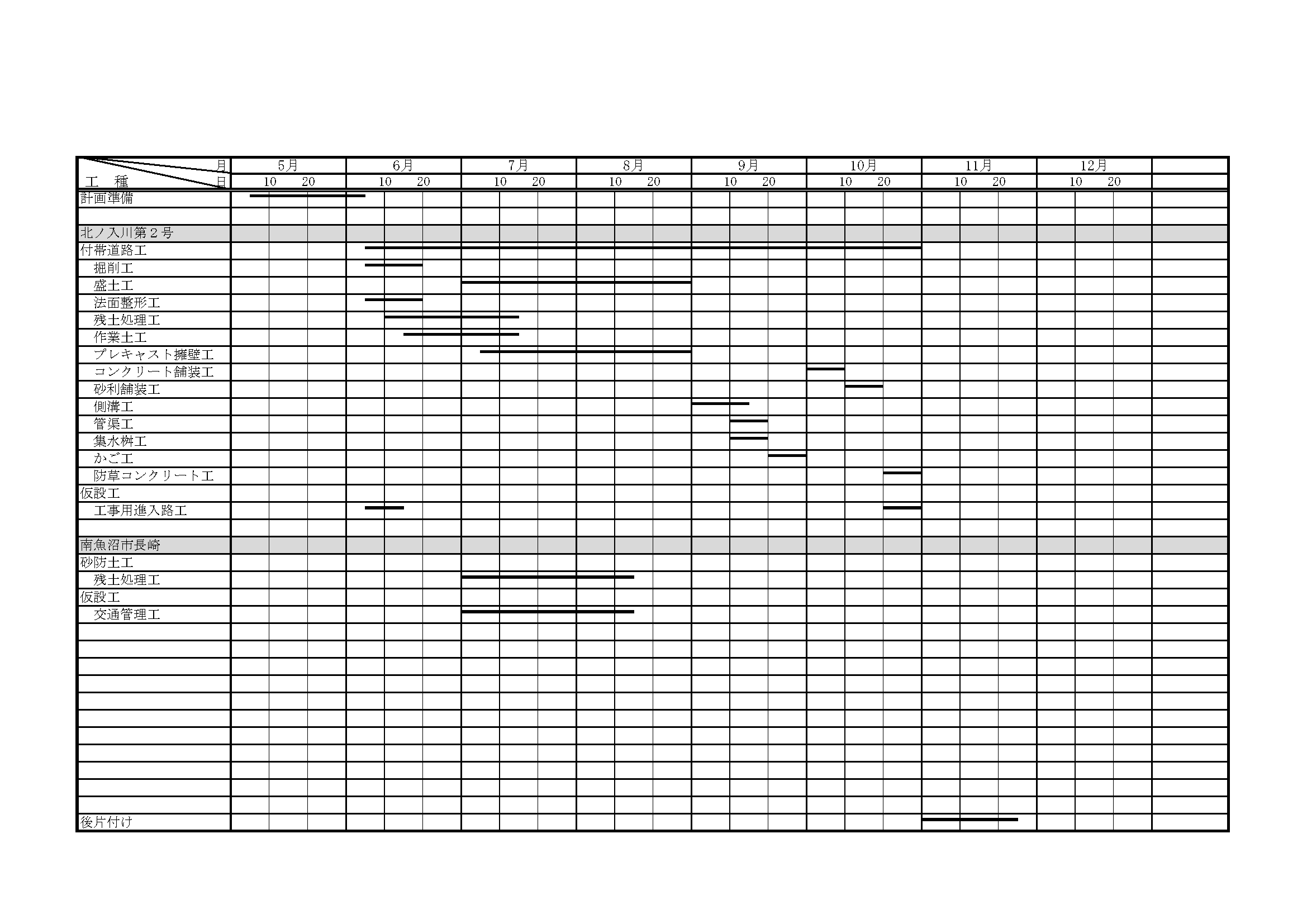

工事工程

画像

ご不明な点がございましたら、ご遠慮なくお問い合わせください。

    お名前必須

    メールアドレス必須

    お知らせ記事

    お問い合せ内容必須

    プライバシーポリシーの同意必須

    確認画面は表示されませんのでご注意ください。
